趙德富委員:
您提出的市政協第四次會議第092號提案《關于盡快修建塘角山公園綠道的建議》收悉,現答復如下:
感謝您對我市城建工作的關心與支持,并對您提出的建議表示肯定。您提出的建議對我市補齊基礎設施短板、暢通道路循環、保障學生安全上學路徑具有重要促進作用,我們完成贊同并積極推進相關工作。
為了做好提案辦理工作,我司已分別于5月21日、23日、28日征求市城管執法委、市資建局、咸安區的會辦意見,0并委托市國土空間規劃研究院進行規劃方案設計。于7月15日、17日、18日組織對該區域與周邊地區進行調研、航拍及測繪工作,完成規劃設計方案。
一、基本情況
該項目主要為解決香城學校上學路難問題。香城學校主入口位于茶花北路,北側通過塘角路介入泉都大道,南側為
因涉及房屋過多,權屬情況復雜,征地拆遷困難,未能完全打通,僅通過3-5米的老舊道路穿過眾多住戶接入馬柏大道。香城學校的學生多數為老煙廠、老化纖廠及城中村肖橋片區等處,學生上學只能穿行老舊街區,高峰時期人車混雜、交通擁堵,存在安全隱患。
二、項目方案分析
根據實地調研和測繪數據,結合上位規劃,現提出兩個建設方案。
方案一(A-B-C段):起于香城學校東門、止于220KV塘角變南門,接入現有二十二萬伏路連通馬柏大道,遠期可接入規劃的緯四路連通泉都大道。道路長度約600米,遠期道路紅線寬度控制為20米,近期建設實施7米,道路工程建設工程費用約210萬元。涉及拆遷5棟建筑(建筑面積約3045平方米),拆遷補償費用約1096.2萬元。該方案綜合費用約1306萬元(詳見圖1)。
方案二(A-B-D)段:起于香城學校東門,止于恒豐紙業西側,穿過楓林綠洲地塊接入現有寧泰巷連通馬柏大道。道路長度約525米,遠期道路紅線寬度控制為20米,近期建設實施7米,道路工程建設費用約184萬元。涉及拆遷4棟建筑(建筑面積約2519.4平方米),拆遷補償費用約907萬元。該方案綜合費用約1091萬元(詳見圖1)。

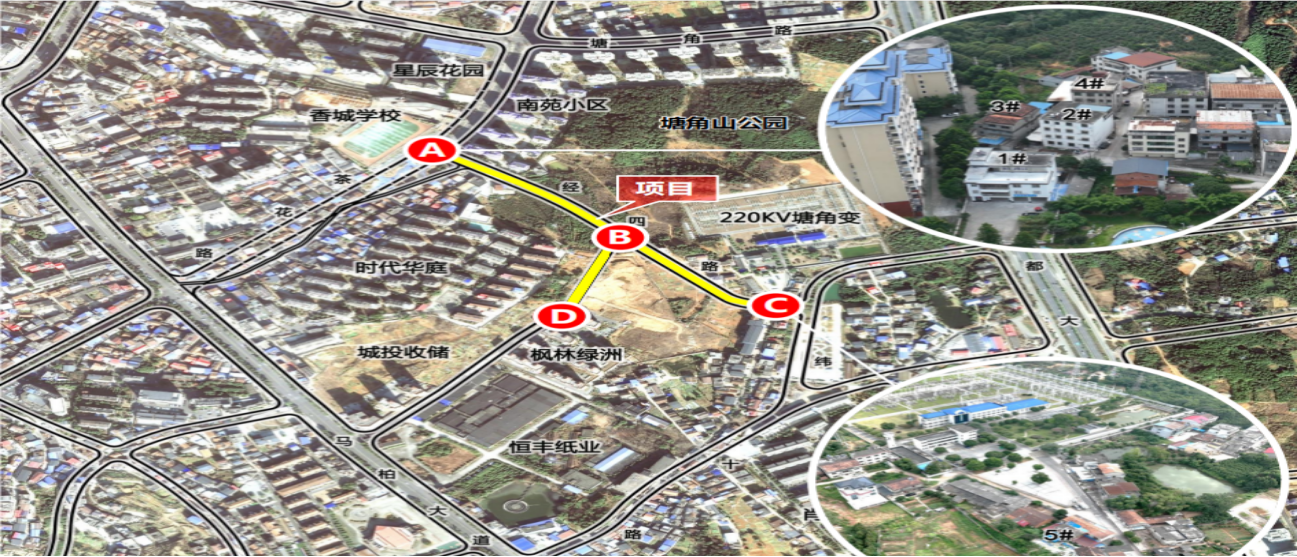

圖1:道路選線方案
經綜合分析,方案一便利老煙廠等老舊小區學生出行,有利于盡早與早高峰車輛分離,同時遠期還可接入泉都大道,形成城市道路微循環,因此建議采用方案一。
三、下一步推進計劃
一是明確項目建設主體。下一步將組織市資建局、市住新局、市城管執法委、咸安區等單位進行會商,根據城市基礎設施建設職能分工確定項目建設主體。
二是推進項目前期工作。會同市直相關部門、市國土空間規劃研究院繼續深化項目規劃、設計內容,并邀請委員參與討論,提出寶貴建議,指導項目科學落地。
三是爭取政府投資計劃。下一步將根據時間節點,爭取將項目列入2026年政府投資計劃中,根據財政資金安排,適時啟動項目建設。
專此回復。
咸寧城市發展(集團)有限責任公司
2025年7月30日
